5月31日攀藍鼎生產部和安全員對六燒出口在線監測平臺進行現場查看,發現該平臺至2013年建成至今,已使用8年時間,經過風吹日曬,脫硫煙氣冷凝水侵蝕,平臺已出現大面積腐蝕,嚴重影響周邊設施和人員安全,同時影響出口在線監測比對人員安全。
生產部經過協商計劃將該安全隱患打包外委,由外協單位進行處理。但是該項目因處理面積少(約30平方),平臺高度高(地面標高70米),施工難度大等方面因素,導致外協單位基本不愿意接這個項目,且安全措施費和吊裝費報價異常高。
6月8日攀鋼釩安環部要求我公司在6月底之前必須將該安全隱患進行消除,確保上半年出口監測比對工作正常開展。
面對施工單位少,報價高,工期緊等壓力,生產部會(huì )同檢修溝通協商施工方式和安全措施,最后決定該項目由生產部檢修班組承擔。該項目最大的難點在于材料的運輸,如果使用吊車運輸,能夠節約施工周期,但是因高度太高,需使用超大型吊車,吊裝費非常高昂,同時受場地限制,超大型吊車無法開展相關工作。于是檢修班組提出采用傳統的定滑輪分階段對材料進行運輸,可以解決材料運輸難題,同時節約吊裝費用。
施工前期先由檢修班組對現場平臺尺寸進行測量,在地面將鋼板切割,并進行防腐油漆刷涂。6月22日檢修班組將材料、滑輪和麻繩轉運至六燒現場,做好相關準備工作。
6月23日班前會(huì )檢修班長劉武對六燒出口在線監測平臺鋼板更換工作做了詳細的人員部署和安全注意事項講解。8:30檢修組人員到達現場,吸收塔周邊拉好警戒線,其中3人到達除霧器平臺對地面人員進行指揮,地面人員將鋼板掛在繩子的一端,另一端3人托攥繩子,通過定滑輪緩慢的將鋼板運輸至除霧器平臺。采用相同的辦法,將運輸至除霧器的鋼板又轉運至在線監測平臺。大家通過3小時的齊心協力,將30平方鋼板全部轉運至出口在線監測平臺。隨后檢修人員利用4小時,安全、高效的將所有腐蝕的平臺更換完畢,完成了本次安全隱患消除項目。

圖片1、六燒出口在線監測平臺腐蝕情況

圖片2、鋼板從地面轉運至除霧器平臺

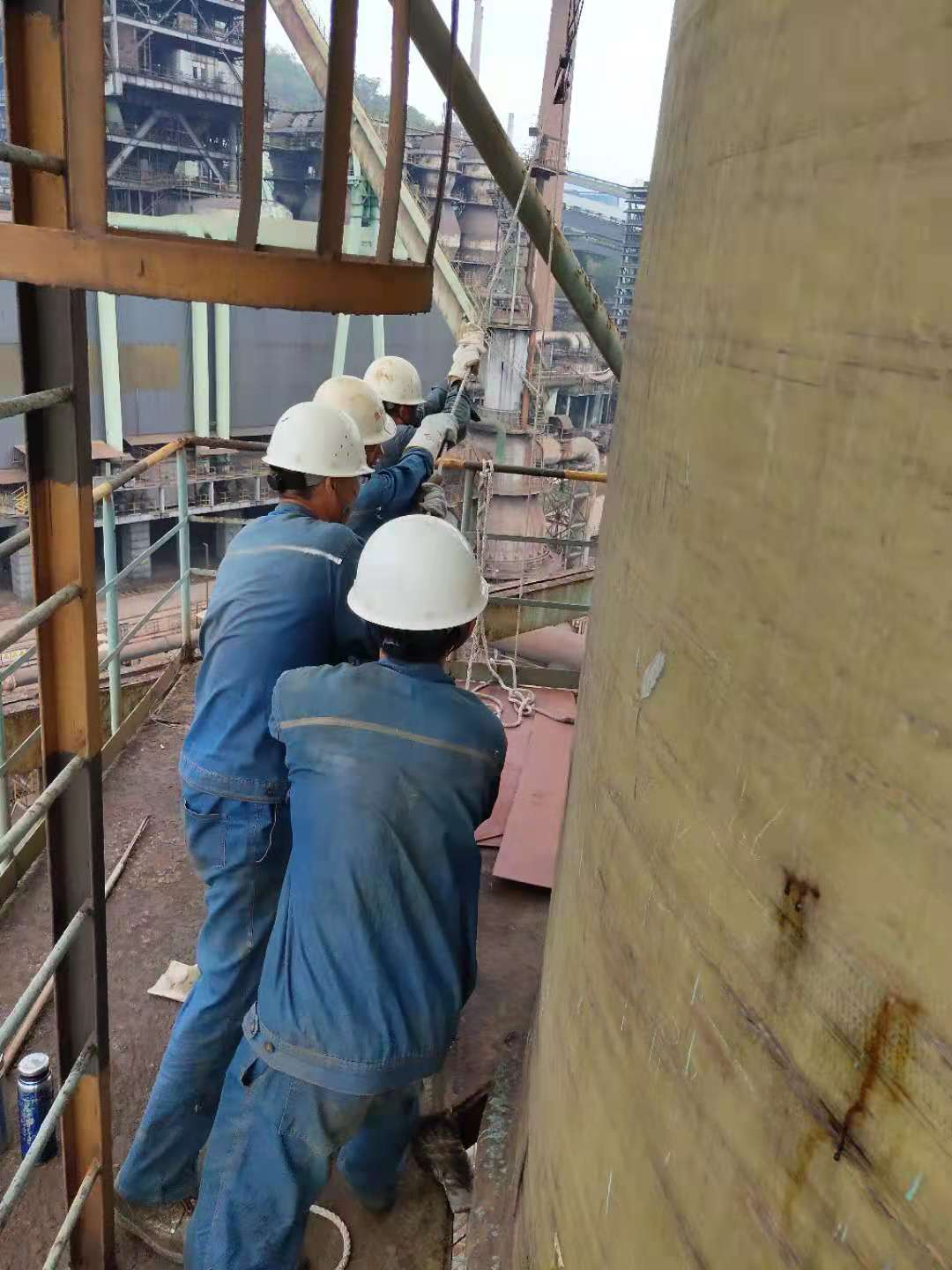

圖片3、鋼板從除霧器平臺轉運至在線監測平臺
圖片4、六燒出口在線監測平臺鋼板跟換
通訊員:王森林
