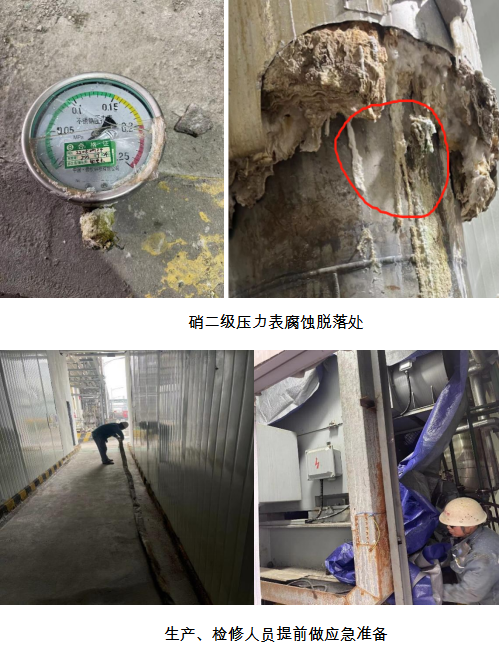

3月4日9:23分蒸發濃縮硝二級強制循環蒸發器循環管道壓力表腐蝕脫落,硝二級高濃縮液存在泄漏風險,乙班白班班長林寧和電儀唐亮發現情況后立即匯報副部長楊平,楊平立即匯報生產部長黃安軍。若硝二級壓力表脫落,內部80方高濃縮液隨時會(huì )出現泄漏,將導致重大環保事故和壓縮機電機有損壞風險。生產部隨即組織緊急停機、系統排空,消除潛在風險、隱患。
10:24蒸發濃縮附屬設施停下,硝二級開始往清水箱排液,生產班組負責提前接好地坑潛水泵備用,電儀人員和生產崗位人員負責將篷布覆蓋壓縮機電機,以防排液過程中出現泄漏導致電機進水。陳江負責外圍公路雨篦子和區域地溝邊用消防沙圍堵,防止地坑翻液進下水道,污染下游水質。11:29分,硝二級在排液過程中壓力表頭子突然出現高濃縮液泄漏、噴濺,生產副部長楊平組織檢修、電儀人員做好臨時遮擋,防止液體噴濺。12:17分硝二級高濃縮液順利排空,未造成人員傷害和設備損壞事故。12:28分電儀組唐亮對硝二級循環管腐蝕掉落的壓力表頭子進行封堵,對未損壞的壓力表進行更換。12:30分損壞壓力表更換完成,硝二級開始注液試漏,為徹底消除潛在隱患,硝二級試漏完成,硝一級物料集中轉到硝二級。14:24硝一級物料打空,循環管相同點位壓力表進行封堵、更換。15:56硝兩級蒸發器注液、升溫完畢,啟壓縮機恢復正常生產。
通過本次隱患處理,展現了生產、檢修人員面對困難勇往直前的優良作風,避免了事故擴大化,同時針對本次重大隱患的處置,組織生產班組對處置流程進行宣貫學習,為生產班組日常運行過程積累了寶貴經驗。
通訊員:楊平
